矢作川総合第二期地区 明治本流(上流部)耐震化対策上郷工区その14工事

土木事業

土木その他

BIM/CIMの活用

豊田市上郷町及び和会町 | 令和8年3月27日竣工

工事場所

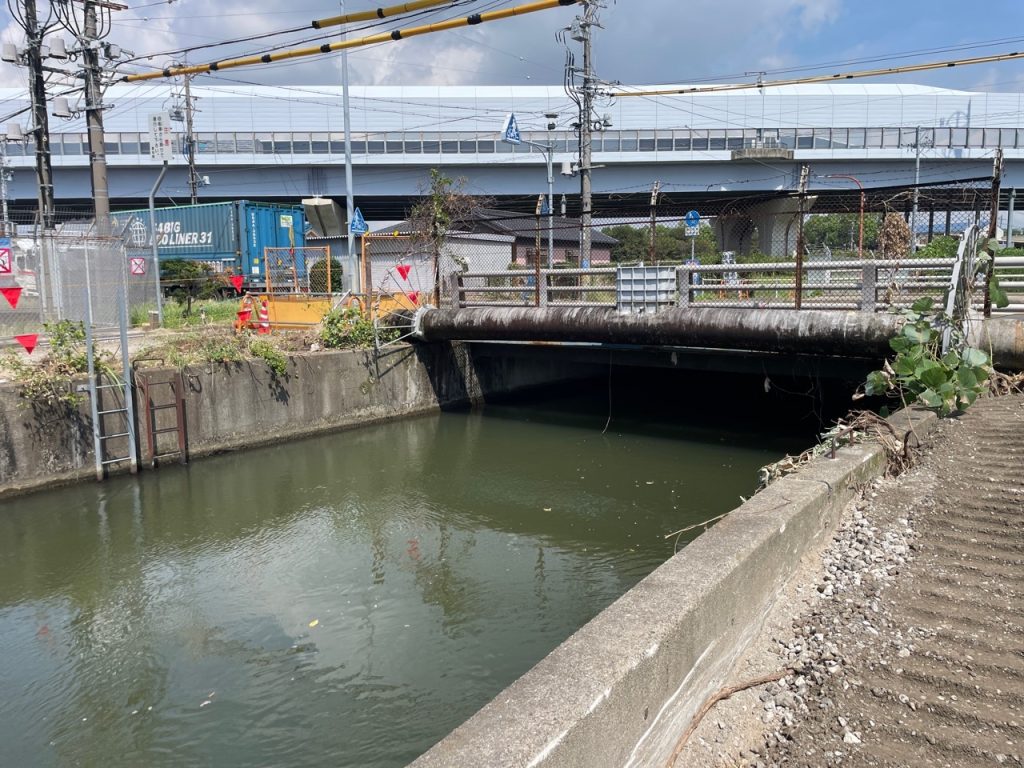

愛知県豊田市上郷町及び和会町地内

発注者名

東海農政局 矢作川総合第二期農地防災事業所

工事期間

令和7年5月28日 ~ 令和8年3月27日

工事概要

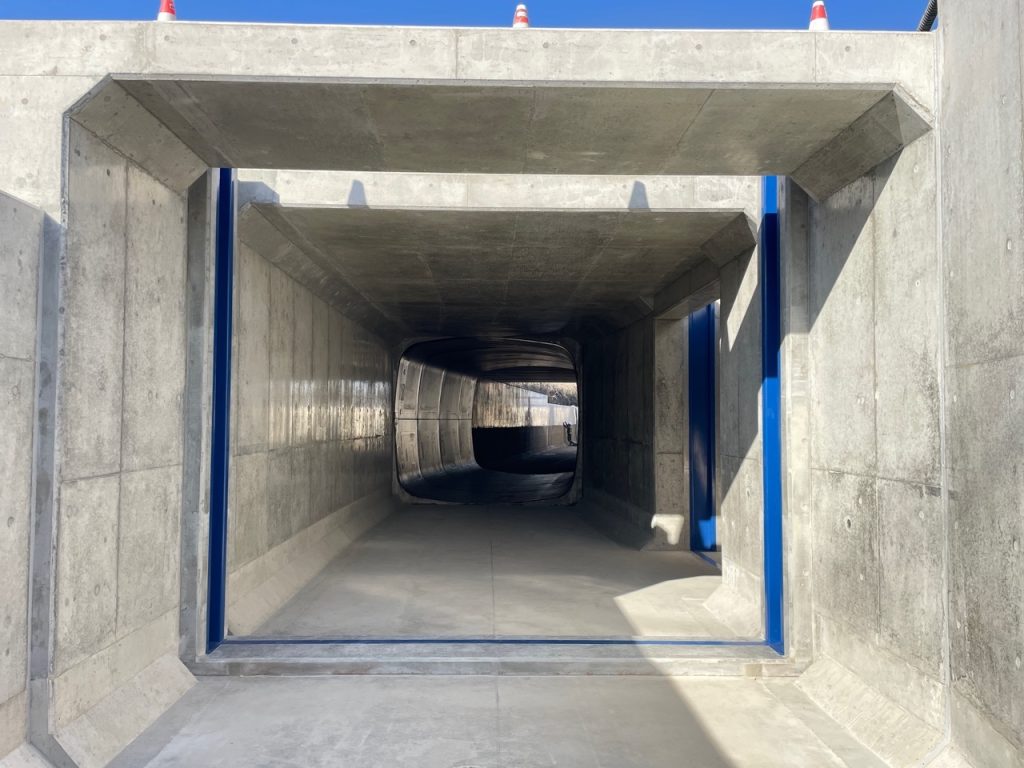

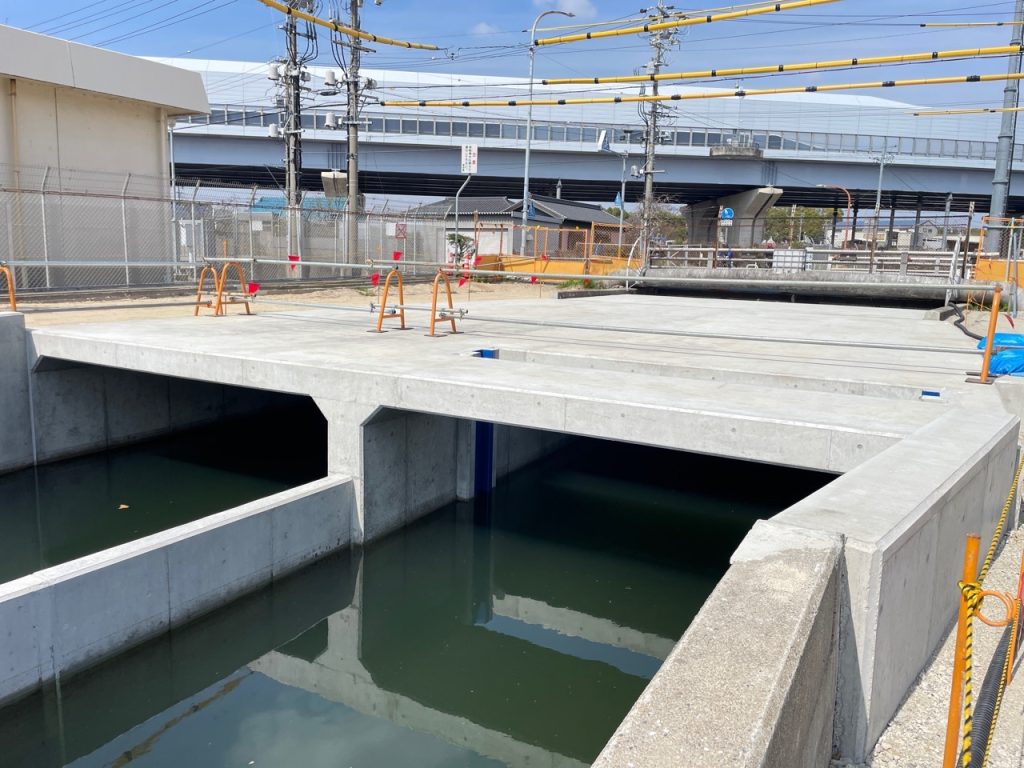

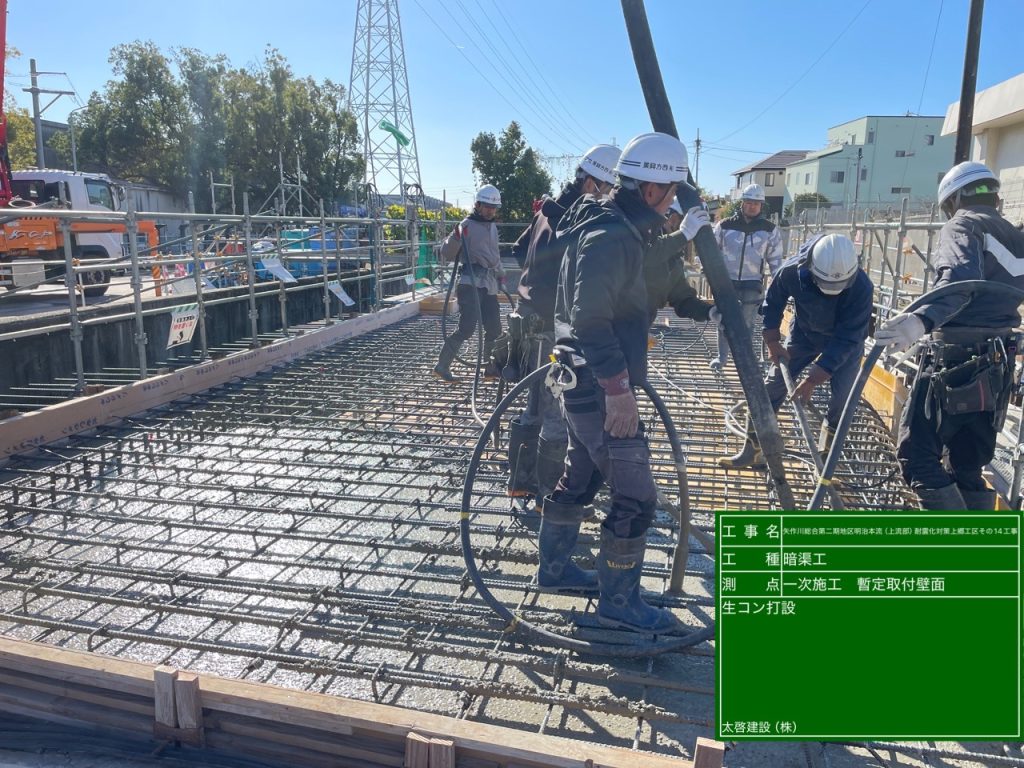

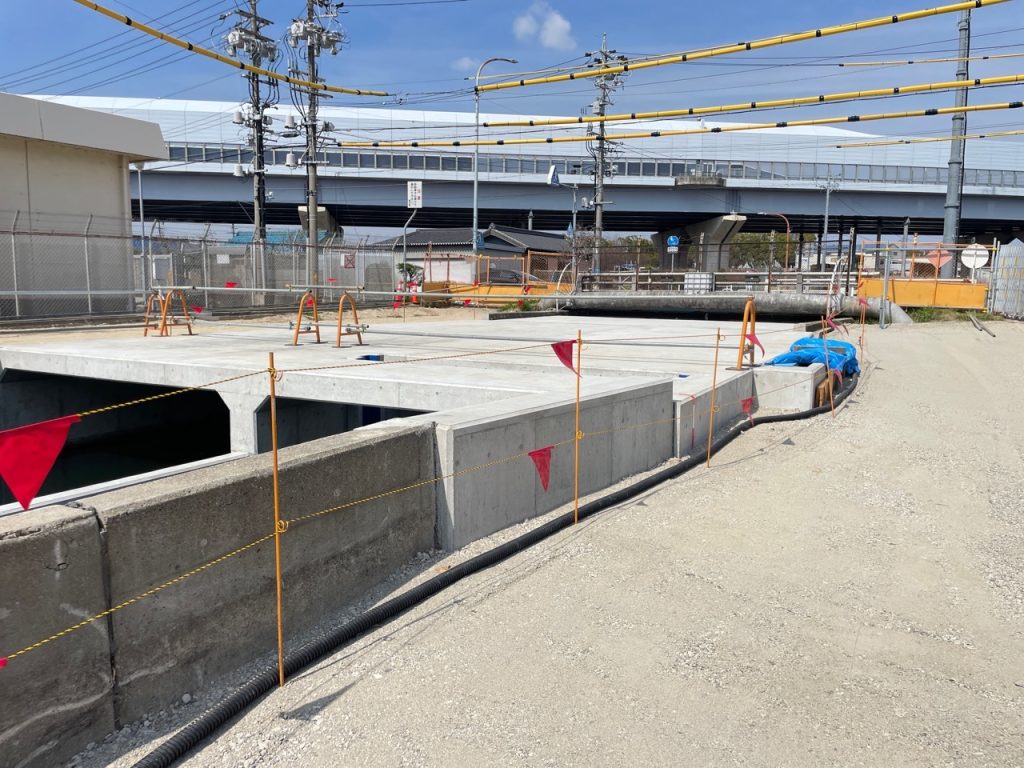

暗渠工 1式(現場打2連ボックスカルバート 12.000m)

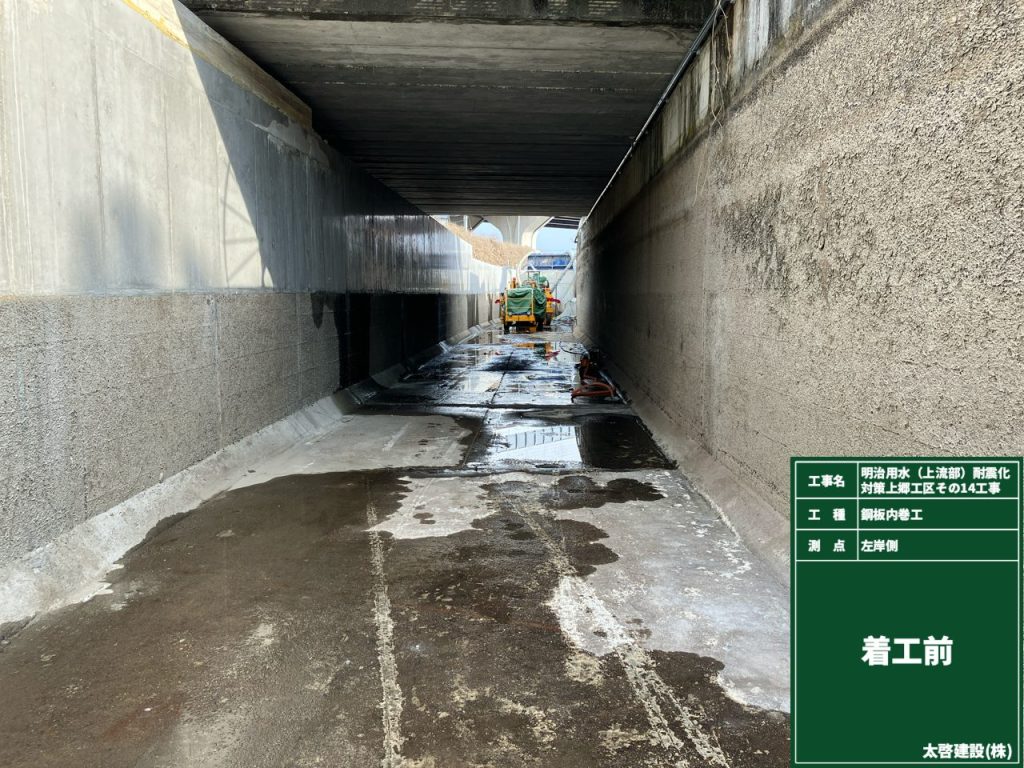

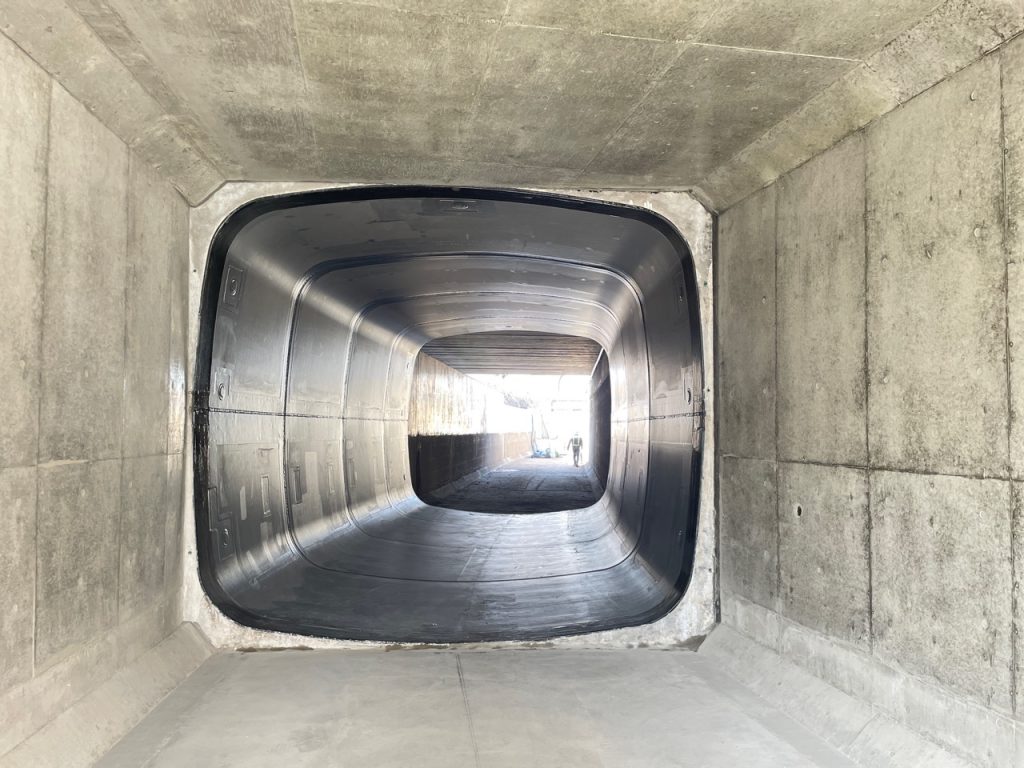

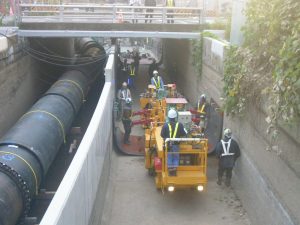

鋼板内巻工 1式
水門扉現場据付工 1式
仮設工 1式  構造物撤去工 1式

BIM/CIM・ICT活用

現場仮置土土量計算

担当者コメント

現場代理人:G.K

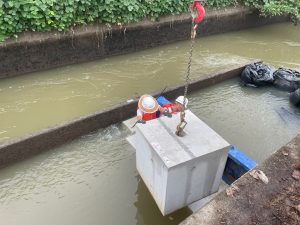

本工事は明治用水の耐震化対策工事で、既設の2連開水路の現場打2連ボックスカルバート化及び橋下部の鋼板内巻工法による耐震化を行いました。

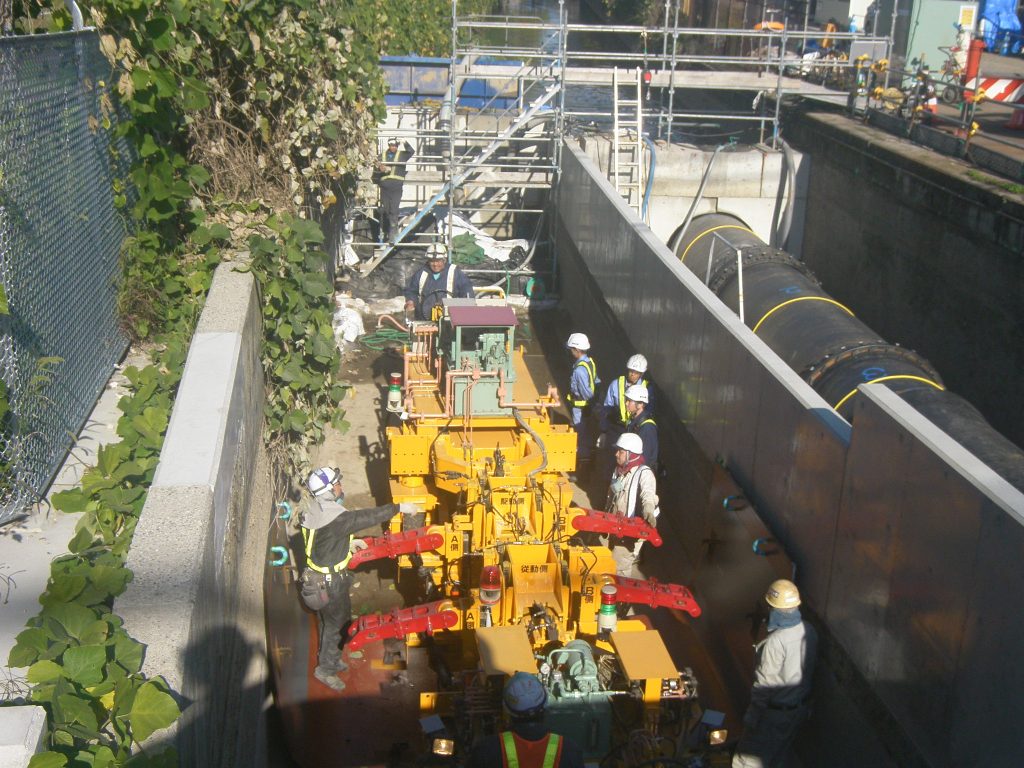

明治用水は、農業用水以外に工業用水としても利用されており、常時通水をした状態で、水路の締切・仮廻しを行う必要があり、施工箇所の締切・水替えには非常に苦労しましたが、締切方法・締切の施工手順等について様々な検討・立案をしながら無事に竣工することができました。

監理技術者:T.H

本工事は明治用水の耐震化工事であり、県道岡崎豊明線、自動車工場や変電所等が近接しているため、高圧線や交通量が多く、明治用水は常時通水して作業を行わなければならないと制限が多い中で、用水の締切や鋼矢板の打設、既設水路の撤去に狭いヤードの中で100トンクレーンを使用するなど仮設工事にていろいろと検討を行う必要があり、大変苦労をしましたが、なんとか完成することができました。

現場担当:K.T

本工事では、安全巡視者として現場従事をしました。入社1年目であり、わからないことも多く、先輩方に教えていただきながら主に安全管理業務に従事しました。水難災害や締切内漏水による事故等の危険が常に付きまとう現場でしたので、日々の安全管理や締切・水替え設備の点検・修繕を行い、無事故無災害にて竣工することができました。

実績一覧へ戻る

カテゴリを選択

土木事業
  • 道路改良
  • 橋梁
  • 河川
  • 上下水道
  • 造成・区画整理
  • 維持管理
  • 舗装
  • 土木その他
  • BIM/CIMの活用
  • ICT施工

複数選択可能です。選択した項目の該当記事が全て表示されます。

選択解除

建築事業
  • 物流施設・工場
  • マンション
  • 商業施設
  • オフィスビル
  • 教育・文化施設
  • 戸建て
  • 医療・福祉施設
  • 建築その他
  • ICT施工
  • BIM/CIMの活用

複数選択可能です。選択した項目の該当記事が全て表示されます。

選択解除
